湖南电缆桥架安装的技术交底

发表时间:2016-08-11 09:32【 小编:商君

 电缆桥架的安装,有许多技术上的问题需要严格注意,本文详细列出五条技术交底,供大家参考。

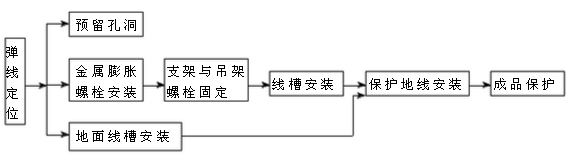

(1) 工艺流程

 (2) 作业条件  竖井内线槽安装:室内模板、架子拆除并清理干净,竖井内墙面及顶板涂料完工; 其它部位水平线槽安装:室内模板、架子拆除并清理干净。
(3) 支架、吊架的制作与安装  线槽吊架:结合给排水、通风空调专业图纸,排布吊顶内风管、水管、线槽、电线管等的综合图,尤其是走道等狭窄部位的综合图,避免各专业管道冲突。确定的原则是先大后小,先无压后有压,先上后下,同时兼顾各管线安装时的必要安装操作空间。  对于线槽宽度大于或等于400mm,采用50*50镀锌角钢吊架,50*50镀锌角钢横担,横担间距不大于1.8米;对于线槽宽度小于400mm,采用Φ10镀锌通丝吊杆吊架,50*50镀锌角钢横担,线槽吊架水平间距为2m;所有桥架拐弯或进设备时应增加吊架支撑,吊杆及横担长度根据实际情况而定,尽量节省材料。

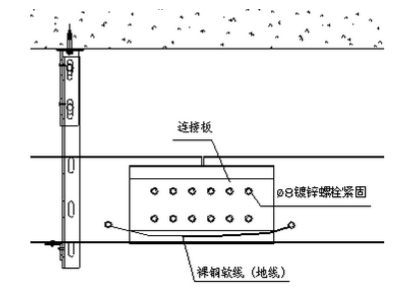

(4) 线槽固定与接地线安装  线槽与横担之间采用螺栓固定,固定螺栓为圆头螺栓,由线槽内向外穿,避免螺栓磨破电缆绝缘层。线槽采用专用连接板连接,连接板内外各一块,连接螺栓采用圆头螺栓,由线槽内向外穿,不可接反。连接处采用铜编织带作为跨接地线,跨接地线连接螺丝必须划破防火涂料层与桥架镀锌层可靠连接。如下图所示:

(5) 吊顶内线槽的排布  施工前必须进行图纸会审,组织土建、水、电等个专业人员对图纸进行会审。理解规范要求,明确各系统之间要求的最小距离。例如电缆桥架与各种管道的最小净距要求。  吊顶内布置图:原则上安装应严格按照设计院给出的综合布线图进行施工,如在施工中遇到各管线交叉打架问题,应及时与设计院沟通解决,以保证最终效果。  对设计院给出的综合布线图,应认真审核,尽量将问题在施工前解决,对管线交叉比较多的地方,应绘制断面图、节点放大图,详细审核预留洞标高,不合适的调整标高,位置。平面布置图在规范允许的条件下调整。
